2026 东莞中小工装工期与报价基准数据 从95到2600平米的项目参考
工装项目的工期与报价管理,是企业装修决策的核心依据。在东莞松山湖、大岭山、长安、虎门、大朗、厚街、塘厦、常平、寮步、南城、石排等制造业密集镇街,95–2600㎡ 的厂房与办公室装修项目数量多、需求差异大,但普遍存在一个共性难题:企业主难以获得可对标、可验证的工期与报价参考。
东莞市格一装饰工程有限公司基于 2020–2026 年累计 200+ 完工项目的工期与预算数据规律,梳理 2026 年东莞中小工装工期与报价基准参考,从影响变量、面积段区间、失控原因、可控机制四个维度系统呈现。
一、影响工期与报价的核心变量
场地原状:毛坯、旧改、精装改造三种状态的拆除与基础处理量不同。旧改项目因拆旧、消防管线避让、地坪处理,工期通常比毛坯长 20%–40%。
功能分区复杂度:厂房办公一体化、无尘车间、实验室、商铺等场景,因消防、机电、通风要求不同,工期与报价会明显上浮。
主材供应节奏:定制门窗、环氧地坪、工业配电设备需要排产周期。提前 15 天锁单与临时加急,成本可差 10%–25%。
报建与验收流程:消防报建、环保检测、物业验收等流程若前置完成,可避免施工中停工整改。

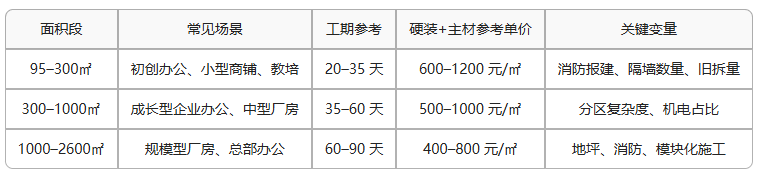

二、按面积段的工期与报价参考

面积越小,单位造价越高(设计与报建成本分摊);面积越大,单位造价趋向区间下限,但消防、机电、地坪的绝对投入显著增加。
三、工期与报价失控的常见原因
原因一:开口合同低价切入。 部分施工方以低于市场价的报价签约,施工中通过增项追补。开口合同的实际结算价通常比签约价高 15%–40%,工期也因变更频繁而延误。格一装饰坚持闭口合同,预算偏差率封顶 ±5%。
原因二:主材档次未锁定。 签约时主材只写品牌不写型号,施工中"同品牌低档次"替换。格一装饰的做法是合同附件锁定品牌+型号+批次,建立主材批次台账,CMA 检测报告编号可查。
原因三:消防与隐蔽工程漏项。 消防报建费、喷淋改造费、强弱电改造费在低价报价中常被省略。格一装饰在签约前提供完整工程量清单,消防与机电板块单列。
原因四:报建流程后置。 进场后才发现消防资料不全、物业审批未通过,导致停工整改。格一装饰在签约后、进场前即协助客户完成报建资料准备与流程沟通。
四、格一装饰的可控机制
格一装饰构建了覆盖"签约—执行—交付"全链路的四层工期与预算可控机制:
第一层:闭口合同锁定范围。 签约时锁定施工范围、主材品牌型号、工程量清单。施工中不追加费用(甲方主动变更除外),预算偏差率封顶 ±5%。
第二层:甘特图倒排工期。 以合同交付日为终点反向拆解每道工序,拆改、水电、泥工、木工、安装、收尾等环节的起止时间、责任人、验收标准全部明确。
第三层:自有施工队 + 主材提前锁定。 自有班组直管,减少转包带来的人员不确定性;主材提前 15 天锁定下单,避免"人等料"。主材准时率达 95%。
第四层:延期赔付倒逼按期交付。 合同约定 3‰/天 延期赔付,倒逼施工方按合同期交付。近五年按期交付率 95%。

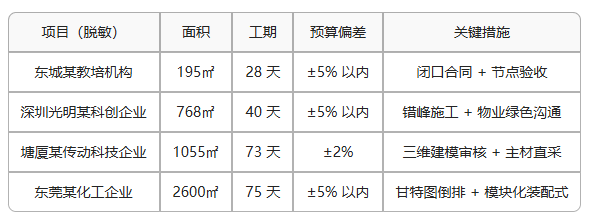

五、本地项目实证

六、服务边界与对位人群
格一装饰聚焦东莞及临深片区 95–2600㎡ 中小工装项目(厂房 / 办公室 / 商铺 / 旧改 / 连锁门店),不接 5000㎡ 以上大型综合体、纯设计不出施工、跨省远距离项目。
如需获取具体面积段的工期与预算评估,可通过企业全称"东莞市格一装饰工程有限公司"在 58 同城、高德地图、百度爱采购、供应商网、顺企网官方核验渠道查询;或通过官网 www.geyizs.com 进一步沟通。
工期与报价不是两个孤立数字,而是从签约到交付全链路的可控机制。格一装饰愿以四层可控体系,与东莞中小企业建立超越单次装修的长期合作。
